详情介绍:
1)工艺流程
现浇水磨石地面工艺流程为:基层处理--浇水润湿--拌制底灰-- 冲筋及踢脚板找规矩—铺抹底灰—底灰层养护—镶分格条—拌制石灰渣—铺抹石灰渣层—养护—磨光酸洗—打蜡
2)施工工艺
(1)基层处理
检查基层的平整度和标高,对凸出处进行处理,落地灰、杂物和油污等应清除干净。
(2)浇水润湿
地面抹灰前一天,将基层浇水润湿。
(3)拌制底子灰
底子灰配合比:地面为1:3干硬性水泥砂浆,踢脚板为1:3塑性水泥砂浆。要求配合比准确,拌合均匀。
(4)冲筋及踢脚板找规矩
根据墙上+1250px的水平线确定地面标高,留出面层厚度,沿墙边拉线做灰饼,并用于干硬性砂浆冲筋,冲筋间距一般为1-1.5m。有地漏的地面按设计要求找坡,一般沿排水方向的泛水坡度为0.5%-1%。
根据墙面抹灰厚度,在阴阳角处套方、量尺、拉线确定踢脚板的厚度及高度,按底层抹灰的厚度冲筋,间距一般为1-1.5m。
(5)底灰铺抹
在装灰前基层刷1:0.5的水泥素浆。
A、按底灰的标高冲筋后,跟着装档,先用铁抹子将灰摊平拍实,用2m的刮杠刮平,随即用木抹子搓平,用2m的靠尺检查底灰表面的平整度。
B、铁脚板冲筋后,分2次装档,第1次用铁抹子将灰压实一薄层,第2次与筋面铺平,压实刮平,用木抹子搓成麻面并划毛。
(6)底层灰养护
底层灰抹完后,于次日浇水养护,视气温情况,确定养护时间及浇水程度,常温一般要充分浇水养护2d。
(7)镶分格条
A、按设计要求进行风格弹线。在已经做好的底灰表面上,一般以间距1m左右进行分格弹线,有镶边要求的应留出镶边量。
B、美术水磨石地面采用玻璃条时,在排好分格尺寸后,镶条处先抹一条宽50mm的彩色面层的水泥砂浆带,再弹线镶玻璃条。
C、玻璃条和铜条均为10mm高,镶条时先将平口板尺寸按分格线的位置靠直,将玻璃条或铜条就位贴紧板尺,用铁抹子在分格条底口,抹素水泥浆八字角,八字角抹灰高度为5mm,底角抹灰宽度10mm。拆去板尺再抹另一侧八字角,两边抹完八字角后,用毛刷蘸水轻刷1遍。采用铜条分格时,应先在两端下部1/3处打眼,穿入22号铅丝,锚固于直口八字角素水泥浆内。
D、分格条应按5m通线检查,其偏差不得超过1mm。
E、镶条后12h开始养护,养护时间最少2d。
(8)抹面层石粒灰
A、面层石粒灰配合比为1:2-2.5(水泥:石粒),踢脚板配合比为1:1-1.5(水泥:石粒)。
B、美术水磨石应加颜料,颜料均以水泥重量百分比计算。
C、将石粒灰铺入分格条中间,并由中间向边部和角部推平,压实抹平,罩面石粒灰应高出分格条1-2mm。
D、用滚碾横竖碾压,并在低洼处撒拌好的石粒灰找平,压至出浆为止。2h后用铁抹子将压出的浆抹平。
E、将踢脚板底子灰用睡润湿,在阴阳角及上下口,用靠尺按水平线找规矩,贴好靠尺板,先涂刷一薄层素水泥浆,随即抹石粒灰并压光,刷水2遍将水泥浆轻轻刷去,使石子面上无浮浆。切勿刷得过深,防止石粒脱落。
F、石粒灰罩面完成后,于次日浇水养护,常温需5-7d。

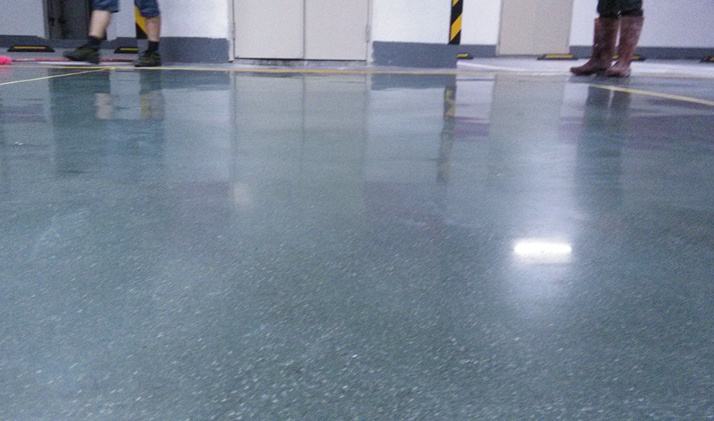

(9)磨光酸洗
普通水磨石地面磨光遍数应不少于3遍,高级水磨石地面应适当增加遍数及提高油石的号数。出光后撒草酸粉并洒水,用油石进行擦洗,露出面层本色,用水清洗撒锯末扫干。
(10)打蜡
酸洗后晾干打蜡。
(11)冬季施工
冬季现浇水磨石时,环境温度应保持在5℃以上。冬季施工底层灰时不得浇水养护,正常温度下养护3-5d,面层石粒灰10d后方可磨光
